Со стороны монтаж вентиляции выглядит просто: приехали, повесили коробку, протянули трубы, включили. Заказчик обычно так и оценивает работу — по количеству метров и часов. Поэтому разговор о смете часто начинается с вопроса «а почему так дорого, там же две трубы».
Расскажем изнутри, как эта работа устроена на самом деле: что происходит на каждом этапе, где уходит основное время, от чего реально зависит цена и по каким признакам вы сможете проверить сданную систему, не будучи инженером. Конкретных объектов и сумм не приводим — только то, что повторяется из раза в раз.
Коротко. Монтаж вентиляции это четыре этапа: обследование и разметка, прокладка трасс, установка оборудования с обвязкой, пусконаладка. Основное время съедают не приборы, а трассы: сверление, подвесы, изоляция, шумоглушение. Смету формируют не метры, а сложность — длина и геометрия трасс, материал стен, высота потолков, тип нагревателя и объём пусконаладки. Самый важный и чаще всего пропускаемый этап — последний: система считается сданной, когда фактический расход воздуха измерен прибором и уложился в допуск.
С этого начинается любой выезд, и это тот этап, который заказчики охотнее всего предлагают пропустить.
Что мы смотрим: планировку и назначение помещений, число жильцов, где влажные зоны, какие окна и насколько герметичен контур, что уже сделано по ремонту и по смежным разделам. Отдельно — материал и толщина наружной стены под воздухозабор, расположение несущих конструкций, реальная высота потолка и куда физически встанет установка так, чтобы к ней потом был доступ.
Дальше считается воздухообмен: по норме это порядка 30 м³/ч на человека или около 3 м³/ч на квадратный метр, плюс вытяжка из кухни и санузлов. Только после этого появляется трассировка — где пойдут воздуховоды, каких сечений, где повороты и где встанут глушители.
Почему это не формальность. Разметка определяет, сколько сантиметров высоты заберёт потолок и в каких комнатах. Если её делать не заранее, а по ходу, трасса пойдёт там, где осталось место, а не там, где правильно. Мы регулярно видим последствия: воздуховод, обогнувший балку через три лишних поворота, шумит и не додаёт воздуха, и это уже не лечится настройкой.
Если заказчик удивляется срокам, почти всегда речь об этом этапе. Оборудование вешается за часы, трассы делаются днями.

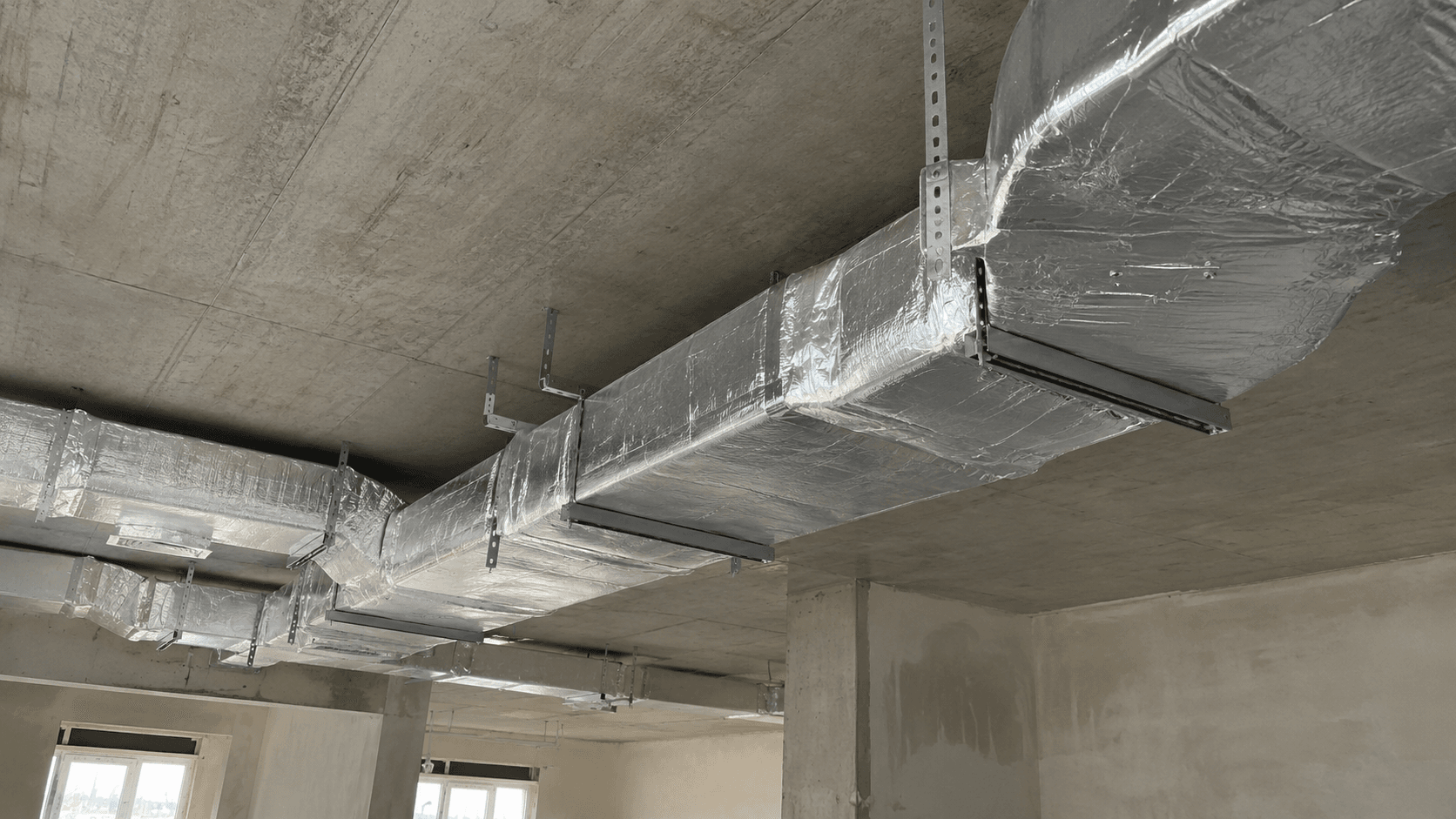

Сначала отверстие под воздухозабор в наружной стене. Это отдельная работа с алмазным бурением, и её трудоёмкость зависит от материала: газобетон и кирпич проходятся принципиально быстрее, чем монолит с арматурой. Затем разводка по помещениям: воздуховоды режутся, собираются, крепятся на подвесы с определённым шагом, стыки герметизируются.
Несколько вещей, которые снаружи не видны, но составляют качество работы.
Отдельная тема — присоединение к общедомовым каналам, если оно вообще предусмотрено. Здесь есть свои правила: например, воздуховод-спутник присоединяется к сборному каналу на высоте не менее двух метров. Врезаться «в ближайшую дырку» нельзя, и это одна из причин, почему трасса иногда идёт длиннее, чем хотелось бы заказчику.

Установку вешают на виброразвязку, подключают к трассам через гибкие вставки, чтобы вибрация не уходила в конструкции дома, подводят питание и автоматику.
Дальше многое зависит от того, чем греется приток. Электрический нагреватель проще: нужна линия достаточной мощности и защита. Водяной сложнее и дороже по работе: к нему собирается узел обвязки с насосом, смесительным клапаном и автоматикой, плюс защита от размораживания. Это несколько человеко-дней, которых в электрическом варианте просто нет, и именно поэтому две внешне одинаковые системы могут заметно отличаться по смете.
Отдельно — конденсат. Отвод от оборудования в канализацию выполняется через гидрозатвор. Без него в помещение будет тянуть запахом из канализации, а неправильно собранный дренаж зимой замерзает и перестаёт работать.
Здесь проходит граница между «повесили оборудование» и «сдали систему». Для заказчика это самая важная часть статьи.
Смонтированная система почти никогда не выдаёт проектные расходы сразу. Воздух распределяется по пути наименьшего сопротивления: в ближнюю комнату приходит с избытком, в дальнюю не доходит. Задача пусконаладки — привести фактические расходы к проектным, регулируя дроссели и балансировочные устройства, и подтвердить результат замером.
Важная деталь про порядок: индивидуальные испытания оборудования выполняют после монтажа при подключённой сети воздуховодов. «Покрутили вентилятор, работает» испытанием не считается, потому что прибор без сети ведёт себя иначе, чем в системе.
И главное — критерий приёмки. По действующей редакции СП 73.13330.2016 отклонение фактических расходов от проектных на участках сети и на воздухораспределительных устройствах допускается в пределах ±10%; для местных отсосов сохранён более жёсткий допуск ±8%. Есть и послабление на отдельное устройство: до ±20%, но при условии, что суммарное отклонение по помещению остаётся в пределах ±10%.
Здесь стоит честно предупредить о том, о чём подрядчики обычно молчат. Документы расходятся: ГОСТ 34060-2017 по-прежнему называет ±8%, тогда как действующий свод правил — ±10%. Разница небольшая, но в спорной ситуации она решает, принята система или нет. Поэтому в договоре и в акте имеет смысл заранее зафиксировать, по какому документу принимается работа. Если подрядчик на этот вопрос отвечает «да как обычно» — это плохой знак.
Конкретных сумм не назовём, они зависят от объекта, но логику покажем — по ней вы сможете читать чужие коммерческие предложения.
Трассы, а не приборы. Основная трудоёмкость в метрах воздуховодов, количестве поворотов и переходов, шаге подвесов. Две одинаковые по расходу системы могут отличаться в разы просто из-за геометрии квартиры.
Материал стен и перекрытий. Бурение монолита с арматурой стоит принципиально иначе, чем газобетон. Это самая частая причина, по которой смета на объекте расходится с прикидкой по телефону.
Тип нагревателя. Водяной калорифер тянет за собой узел обвязки и автоматику, электрический — линию питания. Разница в работе ощутимая.
Стадия ремонта. Заходить на черновом этапе всегда дешевле: трассы уходят в конструкции заодно с остальными работами. После чистовой отделки добавляются короба, частичный демонтаж и повторная отделка, и дорожает не проект, а всё вокруг него.
Пусконаладка и документы. Замеры, балансировка, паспорта систем и акты — это отдельная работа. Если в предложении её нет, это не значит, что вам повезло с ценой: это значит, что систему вам просто не настроят.
Типичные жалобы после чужого монтажа, которые мы разбираем регулярно. Все они закладываются на этапах выше.
Объединяет их одно: все пять дефектов невидимы в день сдачи. Именно поэтому приёмка по акту с замерами важнее, чем впечатление «дует, значит работает».

Чтобы посчитать монтаж без «плюс-минус по телефону», нам нужно немного: планировка с размерами и высотой потолков, стадия ремонта (черновая, чистовая или всё готово), материал наружных стен, число постоянно проживающих, тип объекта и понимание, чем предполагается греть приток. Если оборудование ещё не выбрано, это не мешает: подобрать модель по расходу и напору можно в калькуляторе подбора, а мощность калорифера посчитать в отдельном расчёте.
Дальше — выезд на обследование, потому что по фотографиям не видно ни толщины стен, ни реального состояния каналов. По его итогам мы даём смету, где отдельными строками стоят трассы, оборудование, обвязка и пусконаладка, чтобы было видно, за что вы платите.
Планируете монтаж или хотите проверить чужое коммерческое предложение? Пришлите планировку и стадию ремонта. Посчитаем объём работ, а заодно честно скажем, если в присланной вам смете не хватает пусконаладки или заложены лишние работы.
