Проект вентиляции: когда он нужен, а когда можно без него

Проект вентиляции: когда он нужен, а когда можно без него

Чаще всего нас зовут не тогда, когда дом проектируют, а когда ремонт уже сделан. Картина повторяется из объекта в объект: чистовая отделка готова, натяжные потолки натянуты, кухня собрана, а воздуха в комнатах нет. И вот тут выясняется, что вести воздуховоды теперь физически некуда, кроме как по стенам в коробах, которые заказчик всеми силами не хотел.

Отсюда честный разговор про проект вентиляции. Не про то, какая это важная бумага, а про то, кому он реально нужен, кто спокойно обойдётся без него и почему момент заказа влияет на смету сильнее, чем сама стоимость проекта.

Коротко. Проект вентиляции это не бумага для проверяющих, а расчёт и схема: сколько воздуха нужно каждому помещению, где пройдут воздуховоды и какое оборудование это вытянет. Для одной приточной установки в квартиру проект избыточен. Для частного дома, газовой котельной, коммерческого помещения и любого объекта, где инженерия прячется в отделку, он окупается ещё на монтаже. Главное правило: заказывать до чистовой отделки, а не после.

Что на самом деле входит в проект

Слово «проект» пугает, потому что за ним представляют том согласований. На жилом объекте это обычно компактный документ, и в нём четыре содержательные части.

Расчёт воздухообмена. Сколько воздуха нужно каждому помещению: жилым комнатам по норме около 30 м³/ч на человека или 3 м³/ч на квадратный метр по СП 60.13330.2020, кухне и санузлам своя вытяжка. Из этого получается общий баланс: приток должен покрывать сумму вытяжек, иначе система работает вхолостую.

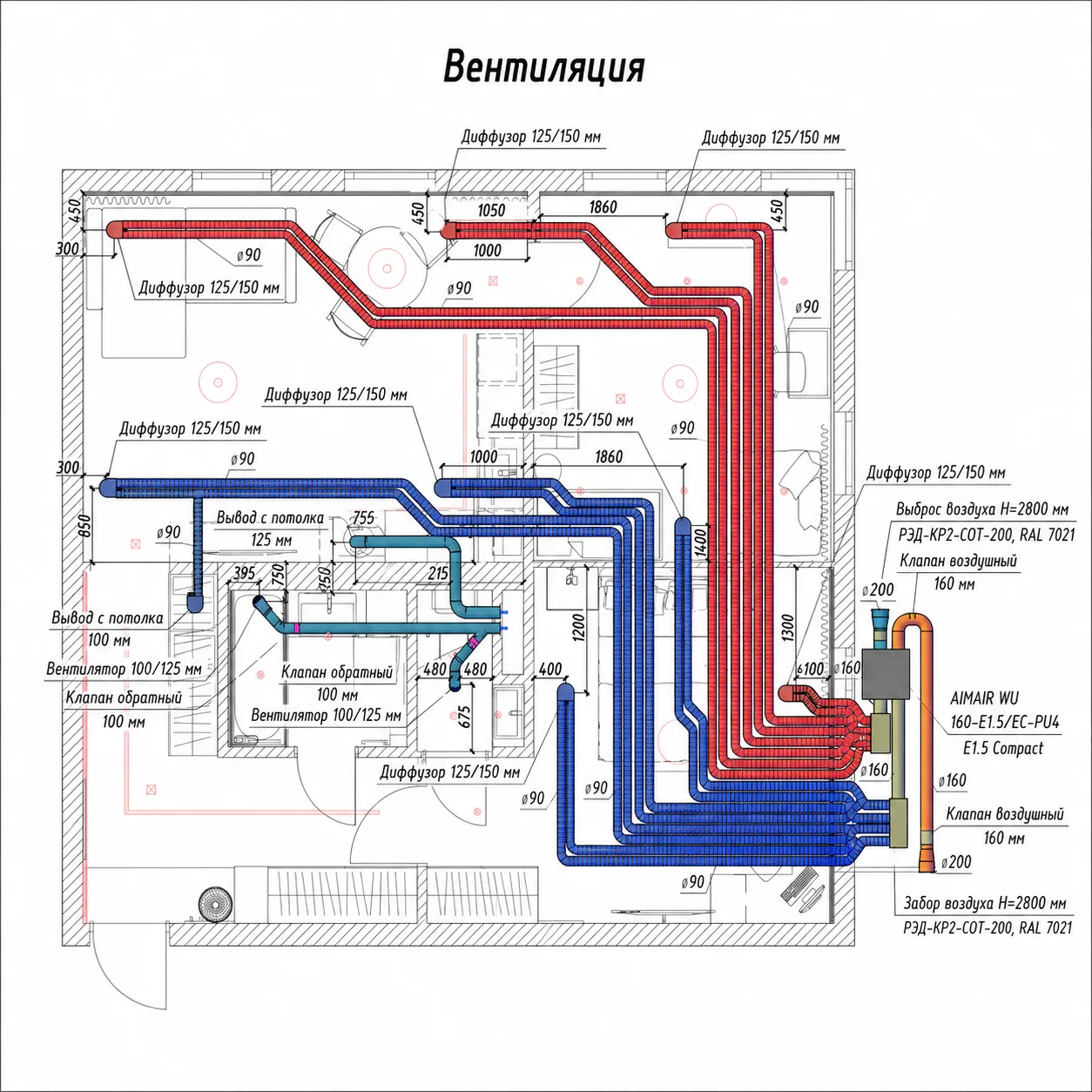

Схема трасс. Где физически пойдут воздуховоды, какого сечения, где повороты, где шумоглушители и как всё это разложится по потолку или перекрытию. Это та часть, которая напрямую диктует, сколько сантиметров высоты вы потеряете и в каких комнатах.

Аэродинамический расчёт и подбор оборудования. Считается сопротивление сети, и уже под него подбирается установка, у которой хватит напора. Без этого шага получается классика: купили модель по паспортному расходу, а в дальнюю комнату воздух почти не доходит.

Увязка со смежниками. Электрика (какая мощность нужна нагревателю), отопление (если нагреватель водяной), потолки, мебель, места обслуживания. Проект вентиляции всегда живёт не сам по себе, а внутри ремонта.


Пока потолки открыты, трассы проходят внутри и остаются невидимыми. После чистовой отделки тот же воздуховод идёт по стене в коробе, потому что другого места уже нет.

Когда проект действительно нужен

По опыту объектов границу можно провести довольно чётко. Проект окупается в четырёх ситуациях.

Частный дом. Здесь не одна система, а несколько сразу: приток в комнаты, вытяжка из кухни, вытяжка из санузлов, отдельный контур котельной. Их надо связать в баланс и развести по этажам. Без расчёта дом обычно получает набор отдельных труб, которые мешают друг другу.

Газовый котёл в доме. Это не про комфорт, а про безопасность, и нормируется отдельно. По СП 402.1325800.2018 помещению с газовым оборудованием положена естественная вытяжка из расчёта трёхкратного воздухообмена в час, а приток должен равняться объёму вытяжки плюс воздух на само горение газа. Ошибка здесь оборачивается либо непринятой котельной, либо опрокинутой тягой и угарным газом в доме.

Ремонт с закрытыми потолками и скрытой разводкой. Как только вентиляция должна стать невидимой, появляется задача уложить трассы в конструкцию. Это невозможно решать на ходу: сечения и повороты определяют высоту потолка, а её закладывают заранее.

Коммерческое помещение. Офис, кафе, салон, магазин: там и людей больше, и требования жёстче, и вопросы задаёт не только заказчик, но и проверяющие. Плюс мощности и согласования с собственником здания.

А когда можно спокойно без него

Теперь честно в обратную сторону, потому что продавать проект всем подряд нечестно.

Если задача это одна приточная установка или клапан в квартиру, где воздух подаётся в одну-две комнаты, а вытяжка работает штатно через общедомовые каналы, полноценный проект избыточен. Достаточно расчёта воздухообмена, подбора модели по расходу и напору и грамотного монтажа. То же касается замены старой установки на новую в той же точке и с той же трассой: схема уже есть, считать заново нечего.

Ориентир простой: чем больше помещений, систем и скрытых трасс, тем нужнее проект. Одна точка в квартире это работа монтажника с расчётом, а не проектная задача.

Что мы видим на объектах, где проекта не было

Это самая наглядная часть разговора. Типичные ситуации, которые повторяются постоянно.

  • Воздуховоды по стенам в коробах. Классика позднего вызова. Трассу негде спрятать, интерьер уже готов, и заказчик выбирает между коробом и отсутствием вентиляции.
  • Установка стоит, а воздуха мало. Модель выбрали по паспортному расходу, не посчитав сопротивление сети. По факту в дальние комнаты доходит заметно меньше обещанного.
  • Вытяжка есть, а сырость осталась. Частая жалоба: в санузле стоит принудительная вытяжка, а плесень всё равно возвращается. Причина обычно не в вентиляторе, а в том, что приток не посчитали, и вытягивать ему просто нечего.
  • Котельную не принимают. Отдельная головная боль владельцев: вентиляцию котельной сделали на глаз, и приёмка превращается в переделку с нервами и сроками.
  • Оборудование замуровано. Установку зашили в короб без люка, и первая же замена фильтров превращается в демонтаж потолка.

Общее у всех случаев одно: сама по себе вентиляция куплена и смонтирована, деньги потрачены, а результата нет. Переделка при этом стоит дороже, чем стоил бы расчёт вовремя, потому что теперь в неё входит ещё и ремонт отделки.

Когда заказывать: тайминг решает больше, чем цена проекта

Если запомнить из статьи одну вещь, пусть это будет тайминг.

Идеальный момент это стадия, когда есть планировка, но ещё не начата чистовая отделка. На черновом этапе трассы проходят внутри конструкций, штробы и отверстия делаются заодно с остальными работами, а высота потолка закладывается с учётом воздуховодов. Вентиляция получается невидимой и стоит ровно столько, сколько стоит.

Худший момент это после ремонта. Ничего непоправимого обычно нет, решение найдётся почти всегда, но цена вопроса меняется: добавляются короба, частичный демонтаж потолков, повторная отделка и компромиссы по внешнему виду. Сам проект при этом стоит столько же. Дорожает всё вокруг него.

Поэтому логика простая: думать о вентиляции стоит тогда же, когда думают об электрике и разводке воды. Это инженерия одного порядка, и она должна попасть в план до того, как закроются потолки.

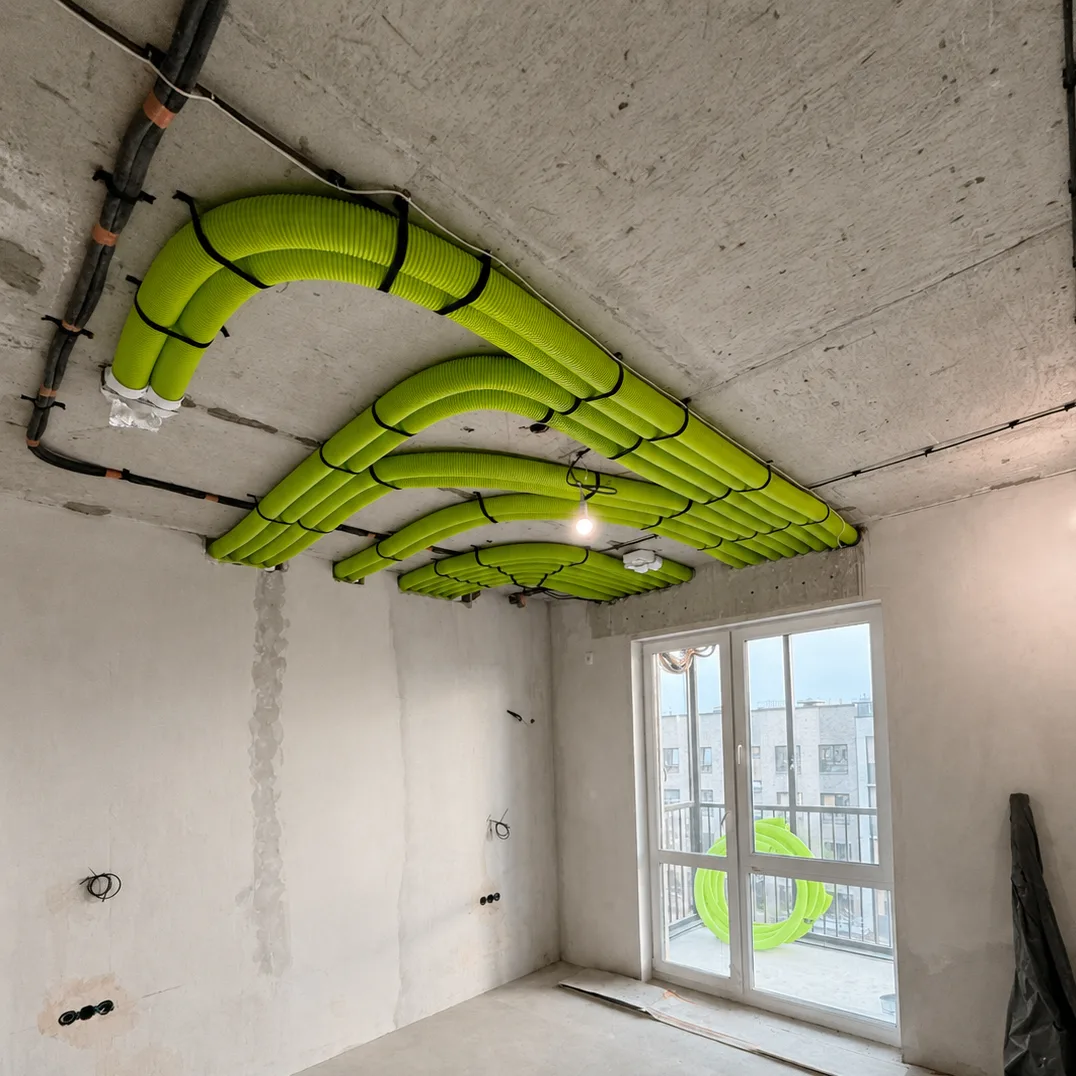

Когда вентиляцию закладывают на черновом этапе, трассы уходят в потолок целиком, а в готовом интерьере остаются только аккуратные решётки.

Сколько это стоит и за что вы платите

Точных сумм в статье не будет, они зависят от объекта, но полезно понимать логику вилки.

На стоимость влияет площадь и число помещений, количество систем (только приток или ещё вытяжка и котельная), сложность разводки и нужны ли согласования. Квартира с одной установкой и загородный дом на два этажа с газовой котельной это разные объёмы работы.

Платите вы, по сути, за три вещи: за то, что оборудование подобрано под реальное сопротивление сети, а не по каталогу; за то, что трассы влезли в конструкцию и не испортили интерьер; и за то, что монтажники работают по схеме, а не импровизируют. На фоне переделки готовой отделки это обычно самая дешёвая часть истории.

Куда обращаться

Порядок, по которому мы работаем, выглядит так. Сначала обследование объекта или разбор планировки: сколько помещений, сколько жильцов, где влажные зоны, какой котёл, что уже сделано по ремонту. Дальше расчёт воздухообмена и баланса, схема трасс, аэродинамика и подбор оборудования под неё. Затем увязка с электрикой, отоплением и потолками, чтобы монтаж не встал в конфликт со смежниками. И только потом монтаж по готовой схеме.

Если вы пока только выбираете оборудование и хотите прикинуть, что вообще подойдёт по расходу и напору, начните с калькулятора подбора: он даст ориентир по моделям, а инженер потом подтвердит или скорректирует его под ваш объект.

Строите дом, планируете ремонт или уже столкнулись с тем, что вентиляция не тянет? Пришлите планировку и опишите стадию: черновая, чистовая или всё готово. Скажем прямо, нужен вам полноценный проект или хватит расчёта и грамотного монтажа, и если проект нужен, посчитаем его под ваш объект.
